Woningbouwlocatie Laren-Zuid wordt ontwikkeld door meerdere initiatiefnemers. Samen richtten zij de ‘Stichting Woongebied Laren Zuid’ op om gezamenlijk tot een stedenbouwkundig plan te komen. De stichting gaat deze woningen zelf realiseren. Daarom stelt de gemeente alleen kaders waarbinnen dit plan uitgevoerd moet worden door de initiatiefnemers.

Omwonenden en belanghebbenden

Vanaf de start van het project organiseerde de ontwikkelaar meerdere (wijk)bijeenkomsten, presentaties, gesprekken en inspraakmogelijkheden voor inwoners en belangenorganisaties. Tijdens dit proces haalden de initiatiefnemers veel opmerkingen en wensen op. Uiteindelijk heeft dit geleid tot een stedenbouwkundig ontwerp voor het nieuwe woongebied.

Vaststelling stedenbouwkundig plan

De gemeenteraad moet het stedenbouwkundig plan vaststellen. Zodra de datum van de raadsbehandeling bekend is dan informeren wij de initiatiefnemers de aanwonenden van de woningbouwlocatie. Ook op deze pagina vermelden wij de datum van de raadsbehandeling.

Aantal en type woningen

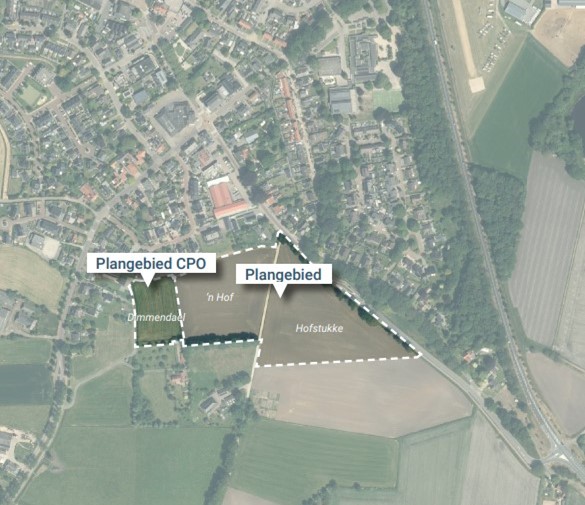

Het stedenbouwkundig ontwerp biedt ruimte voor het toevoegen van in totaal 99 woningen. Een mix van grondgebonden woningen en appartementen in diverse prijscategorieën, inclusief een bijzondere woonvorm (CPO). Een groot deel van de woningen in het gebied zijn sociale huurwoningen van woningcorporatie Viverion. Het plan levert daarmee een grote bijdrage in de actuele woningbouwbehoefte van Laren.

Inschrijven en verkoop

Het gebied wordt ontwikkelt door meerdere initiatiefnemers. De gemeente is geen eigenaar van de grond. Op dit moment kunt u zich nog niet inschrijven voor een kavel of woning bij de initiatiefnemers. Zodra dit bekend is dan leest u deze informatie hier.

Proces en de planning

Het realiseren van het nieuwe woongebied gebeurt in verschillende fases waarin verschillende stappen worden genomen. Hieronder ziet u de planning. Deze planning is onder voorbehoud. Wanneer exacte data bekend zijn dan wordt de planning hierop aangepast.

Fase

Kernvisie Wonen Laren-Exel

  • Locatie Laren Zuid aangewezen als toekomstige woningbouwlocaties - 4e kwartaal 2022

Ruimtelijke visie

  • Opstellen ruimtelijke visie
  • Bewonersbijeenkomst -  2e kwartaal 2023

Stedenbouwkundig plan

  • Opstellen stedenbouwkundig plan
  • Bewonersbijeenkomst(en) -  4e kwartaal 2023
  • Besluit stedenbouwkundig plan - 2e kwartaal 2025

Ruimtelijke procedure

  • Start formele ruimtelijke procedure - 4e kwartaal 2025
  • Besluit ruimtelijke procedure - 2e kwartaal 2026

Start woningbouw

  • Start woningbouw - vanaf 2027
